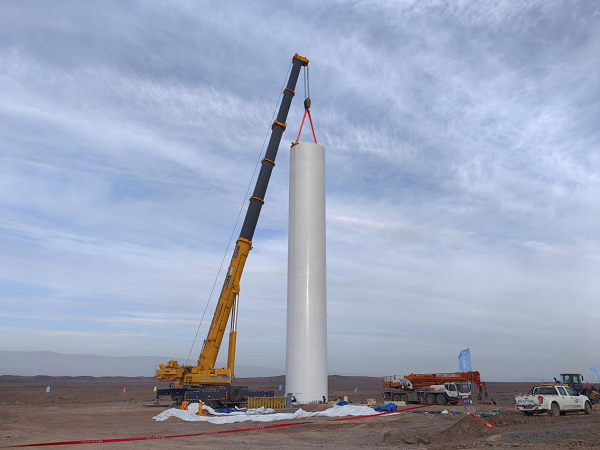

年尾将至,新能源研究院锚定整年目的,全力奋战。克日,随着首台风机一、二节塔筒的精准对接,由新能源研究院承建的昌吉国投奇台180万千瓦景物氢储一体化项目一标段10万千瓦风电EPC总承包项目工程首台风机塔筒吊装顺遂开工。
该项目位于奇台县五马场乡,项目总装机容量100兆瓦,装置15台单机容量6.7兆瓦风力发电机组,轮毂高度110米,塔筒分5段,单套重量为558.134吨,总工程量为8372.01吨。2024年1月中旬15台风机将所有完成1至2节32.72米的塔筒装置,2024年8月尾完成15台风机所有装置事情。该风电场建成后,将进一步增强新能源研究院风电装备装置履历,助力外地构建越发清洁、低碳、清静、高效的能源系统。
新能源研究院高度重视该项目建设,为确保本次风机吊装使命清静高效举行,新能源研究院项目部自首台风机基础浇筑以来,超前策划、全心组织,建设工程建设事情组,多次召开专题聚会,研究体例专项吊装施工计划,选派3名手艺主干常驻项目现场,明确分工、压实责任,从“优质、立异、绿色、效益、数字、清廉”六个维度抓好工程建设;同时,抓牢项目施工全历程清静治理,迎难而上,起劲应对风沙、严寒等影响吊装事情的倒运因素,坚决战胜幸运心理和麻木头脑,严酷落实集团公司清静生产要求,着力打造清静文明工程施工情形,确保项目清静、高效、有序推进。
首台风机塔筒的顺遂吊装,极大增强了项目全体职员的信心。以后,新能源研究院将继续团结一致、攻坚克难,抓清静、保质量、抢进度,以高度的责任心和使命感,确保完成项目建设事情,为集团公司高质量生长作出起劲孝顺。
