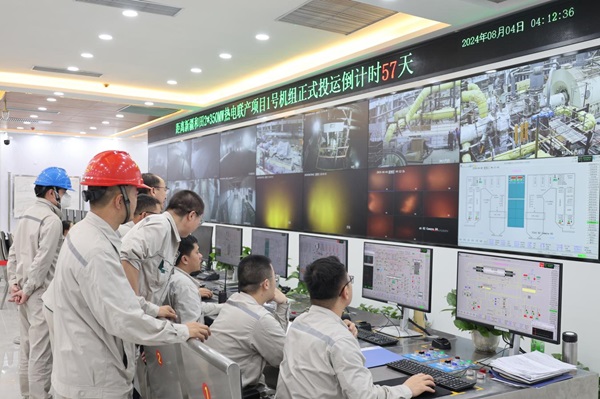

8月4日,和田2×35万千瓦热电联产项目1号锅炉首次燃烧一次乐成。这是包管锅炉吹管前主要的办法之一。
8月6日,和田2×35万千瓦热电联产项目2号机组汽轮机扣缸事情取得圆满乐成,为机组的后续调试和运行创立有利条件。
主要建设节点相继完成标记着该项目向乐成投产迈出要害一步。
连日来,为包管主要节点事情的顺遂举行,和田能源公司全心策划、安排,组织总包、监理、装置单位召开专题会,制订详细事情计划,细排妄想、落实责任,现场各环节事情职员细密协作、全心操作,确保事情清静顺遂完成。
下一步,和田能源公司将以此为新起点,加速项目建想程序,奋力实现投产目的。
汽轮机是发电厂的“心脏”,汽机扣缸则是汽机装备装置中最为主要、最为重大的事情,是汽机施工中的重头戏,手艺要求严、细密度高。和田2×35万千瓦热电联产项目汽轮机由哈尔滨电气股份有限公司生产并成套供货,型号为C350/293-24.6/0.4/569/569,超临界、一次中心再热、单轴、两缸两排汽、单抽、七级回热、间接空冷凝汽式汽轮机。
